prima:Genera PR exige audiencia para defenderse de multa de $25,000 al día por proyecto atrasado

La compañía apuntó a la información que la AEE le proveyó durante la transición de 2023 como la causa del estimado incorrecto sobre cuánto tomaría instalar las nuevas unidades de reserva

25 de agosto de 2026 - 11:10 PM

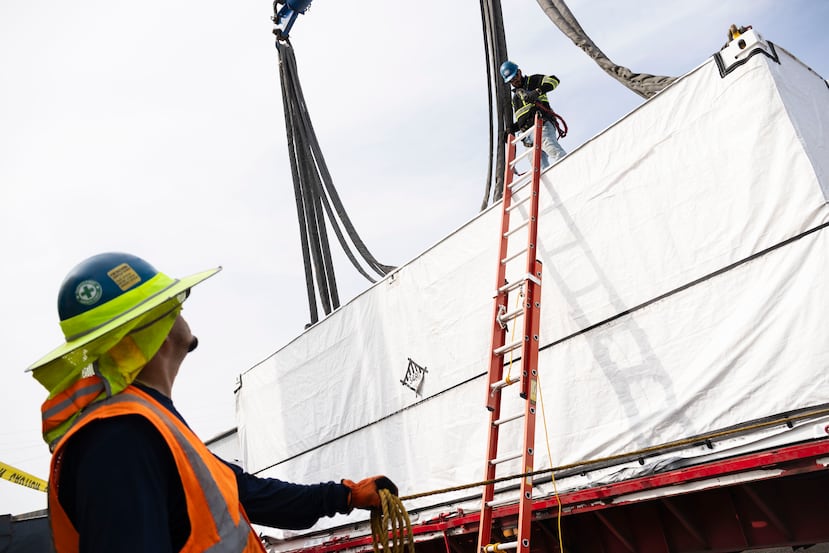

El costo estimado del proyecto de las “peakers” supera los $960 millones, de los cuales Genera PR ya ha gastado más de $400 millones, principalmente en la compra de las turbinas. (Xavier Araújo)

Frente a la posibilidad de que se le comiencen a cobrar multas de $25,000 diarios por el retraso en la instalación de la nueva flota de ocho unidades de generación de reserva, Genera PR señaló supuestos defectos procesales en las notificaciones de sanción del Negociado de Energía de Puerto Rico (NEPR) y alegó que el desfase en sus estimados de tiempo responde, sobre todo, a que la Autoridad de Energía Eléctrica (AEE) dio a entender erróneamente que, al momento de transferir las operaciones, el proyecto contaba con el dinero federal asignado.
